As construtoras mudaram as condições de pagamento. Veja como funcionam entrada parcelada, permuta e financiamento direto, e onde cada modelo cobra caro.
Quem entra hoje em um estande de vendas de alto padrão em Cuiabá ouve uma frase que não era comum há três anos: "a entrada a gente parcela". Ao lado dela vêm outras duas, "aceitamos o seu imóvel na negociação" e "temos financiamento direto". As três são reais, estão em contrato e mudaram a forma como o mercado vende.
O que quase ninguém explica no estande é que essas condições não são desconto. São prazo. E prazo, no mercado imobiliário, tem preço, tem índice de correção e tem uma cláusula que define quanto você perde se desistir no meio do caminho. Este texto abre as três estruturas, mostra a aritmética de cada uma sobre um imóvel de R$ 1.500.000 e lista o que precisa estar escrito antes da assinatura.
[INDICE] - Por que as condições de pagamento ficaram mais flexíveis - Entrada parcelada durante a obra: como o fluxo realmente funciona - Permuta de imóvel e de terra como forma de entrada - Financiamento direto com a construtora: quando compensa e quando não - A conta escondida: correção, juros embutidos e o custo do prazo - O que exigir por escrito antes de assinar qualquer condição especial
Por que as condições de pagamento ficaram mais flexíveis
A flexibilização não nasceu de generosidade. Nasceu de um descompasso entre o que o setor lançou e o que o comprador conseguiu pagar.
O juro caiu, mas caiu devagar. A Selic está em 14,00% ao ano depois do quarto corte consecutivo, e o Boletim Focus de 31 de agosto de 2026 projeta 13,75% no fim de 2026 e 12,00% no fim de 2027. É um ciclo que desacelerou, não travou. Na ponta do crédito, a menor taxa de financiamento imobiliário na tabela de 6 de agosto de 2026 era a da Caixa Econômica Federal, 10,26% ao ano mais TR, com as demais grandes carteiras entre 11,60% e 11,70% ao ano.
O funding, porém, mudou de destino. Segundo a Câmara Brasileira da Indústria da Construção, em publicação de 31 de agosto de 2026, o SBPE somou R$ 93,7 bilhões no primeiro semestre de 2026, alta de 29% sobre o mesmo período de 2025. Dentro desse total, o crédito para construção saltou 107%, de R$ 12,8 bilhões para R$ 26,5 bilhões, enquanto o crédito para aquisição avançou 12%, chegando a R$ 67,2 bilhões. Somado aos R$ 66,6 bilhões do FGTS, o setor movimentou R$ 160,3 bilhões no semestre.
Traduzindo: sobrou dinheiro para levantar prédio e sobrou menos, proporcionalmente, para o comprador levar o prédio embora. A construtora ficou com obra financiada e com estoque para vender.
Os Indicadores Abrainc/Fipe confirmam o desenho. Nos doze meses encerrados em janeiro de 2026, os lançamentos cresceram 19,3% em unidades no país. No segmento de médio e alto padrão, os lançamentos avançaram 11,1%, mas as vendas recuaram 17,6% em volume e 4,2% em valor real. A oferta final equivalia a cerca de 11,9 meses de consumo.
Em Cuiabá o retrato é o mesmo, com sotaque local. Dados do Sindicato da Habitação de Mato Grosso divulgados em 19 de agosto de 2026 mostram que, no segundo trimestre de 2026, o volume financeiro da capital chegou a R$ 1,46 bilhão, alta de 7,81%, com queda de 2,45% no número de unidades vendidas e ticket médio de R$ 437.402, alta de 10,52%. Vende-se menos unidade e mais valor por unidade.
Diante desse quadro, a incorporadora tem duas saídas. Baixar o preço de tabela, o que derruba o valor geral de vendas do empreendimento, contamina a avaliação das unidades vizinhas e irrita quem comprou antes. Ou manter o preço e alongar o pagamento. A segunda é quase sempre a escolhida. Por isso a condição especial aparece como facilidade, e não como abatimento.
Para dar escala local à conversa, a carteira própria da VITALE reunia 430 imóveis anunciados para venda na extração de 3 de setembro de 2026, distribuídos assim:
| Tipologia | Imóveis | Preço mediano | Valor por metro quadrado |
|---|---|---|---|
| Casa em condomínio | 185 | R$ 3.200.000 | R$ 11.537 |
| Apartamento | 143 | R$ 1.500.000 | R$ 11.404 |
| Terreno e lote | 102 | R$ 420.000 | R$ 1.667 |
| Total | 430 |
NotaTabela 1. Carteira de venda da VITALE, 430 imóveis, cobertura de 100% dos anúncios ativos. Mediana e valor por metro quadrado calculados sobre os anúncios com área informada. Fonte: extração da carteira VITALE em 3 de setembro de 2026.
Guarde o número do meio. A mediana dos 143 apartamentos, R$ 1.500.000, é o imóvel que usaremos em todas as simulações a seguir.
Entrada parcelada durante a obra: como o fluxo realmente funciona
Toda tabela de vendas de lançamento tem três pernas, e a condição especial mexe no tamanho de cada uma, nunca no total.
A primeira perna é o ato, pago na assinatura. A segunda são as parcelas de obra, mensais, muitas vezes com balões semestrais ou anuais, pagas diretamente à construtora até a entrega. A terceira é o saldo nas chaves, quitado com financiamento bancário, com recursos próprios ou com financiamento da própria incorporadora.
No desenho tradicional, o ato pesa. No desenho de entrada parcelada, o ato encolhe e as parcelas de obra engordam. O saldo das chaves costuma ficar igual, porque quem define esse pedaço é o banco, não a construtora.
Sobre o imóvel de R$ 1.500.000 e uma obra de 36 meses, os três formatos ficam assim:
| Etapa | Entrada tradicional | Entrada parcelada | Permuta |
|---|---|---|---|
| No ato | R$ 300.000 | R$ 75.000 | R$ 450.000 em imóvel |
| Durante a obra, 36 meses | R$ 150.000 | R$ 375.000 | R$ 0 |
| Saldo na entrega das chaves | R$ 1.050.000 | R$ 1.050.000 | R$ 1.050.000 |
| Total | R$ 1.500.000 | R$ 1.500.000 | R$ 1.500.000 |
NotaTabela 2. Simulação sobre imóvel de R$ 1.500.000, mediana dos 143 apartamentos da carteira VITALE, obra de 36 meses, saldo de 70% na entrega. Valores nominais, sem correção. Fonte: simulação VITALE sobre a carteira extraída em 3 de setembro de 2026.

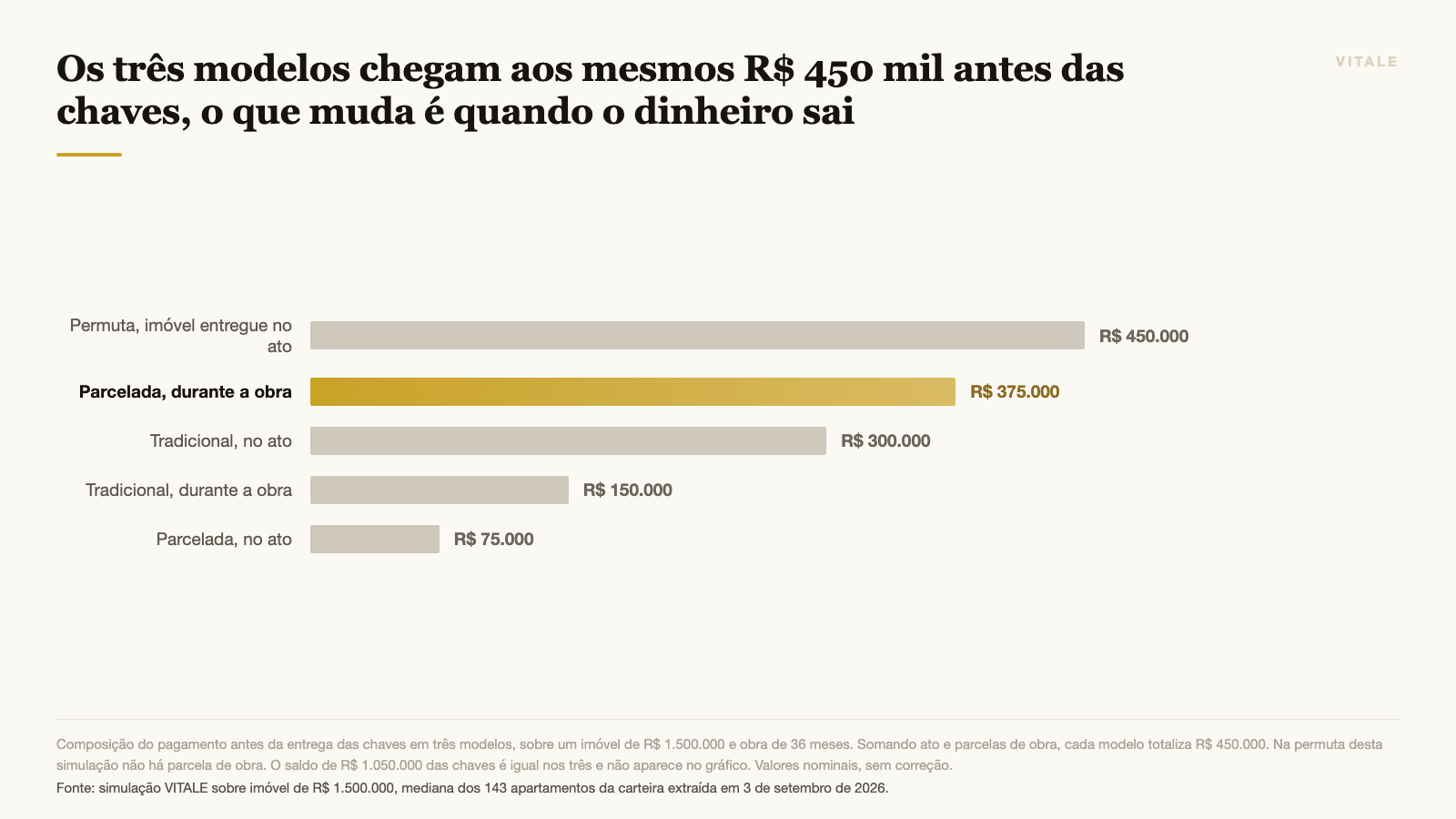

Repare no que a tabela revela e o folheto não diz: os três modelos chegam aos mesmos R$ 450.000 antes das chaves. Nenhum deles é mais barato. O que muda é a data em que o dinheiro sai.
No formato tradicional, R$ 300.000 saem no primeiro dia e a parcela de obra fica em R$ 4.166,67 por mês. No formato de entrada parcelada, saem R$ 75.000 no primeiro dia e a parcela sobe para R$ 10.416,67 por mês. A entrada parcelada não reduz o que você paga. Ela transfere caixa para renda mensal, e cobra por isso na correção, como veremos adiante.
Do lado de quem compra, a pergunta certa não é "cabe no meu bolso hoje". É "cabe no meu bolso pelos próximos 36 meses, com a parcela crescendo, e ainda sobra capacidade de crédito para financiar R$ 1.050.000 na entrega". Bancos analisam renda comprometida. Uma parcela de obra alta consome exatamente a mesma renda que o banco vai avaliar lá na frente. Já vimos comprador chegar na entrega sem folga para aprovar o financiamento, e nesse ponto o problema deixa de ser financeiro e vira contratual.
Quem está avaliando um lançamento encontra o restante do raciocínio em comprar na planta, risco e estratégia.
Permuta de imóvel e de terra como forma de entrada
A permuta é a condição mais antiga do setor e a menos compreendida. Ela aparece em duas formas.
A primeira é a permuta de unidade pronta, quando o comprador entrega um apartamento ou uma casa que já possui e esse bem vira a entrada do imóvel novo. A segunda é a permuta de terra, quando o dono do terreno recebe unidades ou dinheiro do empreendimento que será construído ali. Na permuta física, o proprietário recebe unidades. Na permuta financeira, recebe um percentual das vendas.
Na carteira VITALE, os 102 terrenos e lotes têm preço mediano de R$ 420.000 e valor por metro quadrado de R$ 1.667, contra R$ 11.537 por metro quadrado nas 185 casas em condomínio. Essa distância explica por que a terra é a moeda de permuta mais usada: ela custa pouco por metro quadrado antes da incorporação e passa a valer muito depois dela. É o único ativo do setor cuja função é justamente essa conversão.
Para quem entrega um imóvel pronto, existe um ponto que decide a negociação inteira: o preço atribuído ao bem que você dá. A construtora não avalia o seu imóvel pelo valor de vitrine. Ela avalia pelo valor que consegue realizar em um prazo que caiba no fluxo dela, descontando o tempo de revenda, a comissão e o risco de o bem ficar parado. Esse desconto não vem escrito como desconto. Vem embutido no valor de avaliação.
Por isso, antes de aceitar qualquer permuta, faça duas contas separadas. A primeira: por quanto o seu imóvel sairia em uma venda normal, com prazo de mercado. A segunda: quanto a construtora está atribuindo a ele. A diferença entre as duas é o custo real da permuta, e ela pode ser maior ou menor que o custo de simplesmente vender e usar o dinheiro como entrada. O tema está aprofundado em permuta na planta, o imóvel como entrada no lançamento e em permuta no alto padrão, liquidez e comissão.
Há também o efeito tributário, que muita gente descobre tarde. A Instrução Normativa SRF 84 de 2001 exclui do ganho de capital a permuta, sem torna, de unidades imobiliárias. Quando existe torna, ou seja, quando entra dinheiro complementar de um dos lados, a operação passa a ser analisada para efeito de ganho de capital. O ITBI, por sua vez, incide sobre a transmissão e é calculado pelo município. Nenhuma permuta deveria ser fechada sem que o contador tenha visto a estrutura antes.

Financiamento direto com a construtora: quando compensa e quando não
Financiamento direto é a incorporadora assumindo o papel do banco no saldo das chaves. Ela recebe em parcelas, normalmente em prazo mais curto que o bancário, com garantia sobre o próprio imóvel.
O atrativo é o acesso. Não há a análise de crédito bancária tradicional, o prazo de aprovação é menor, e em geral não há as tarifas e os seguros obrigatórios de uma operação de SFH ou SFI. Para quem tem patrimônio mas renda declarada irregular, produtor rural, sócio de empresa, profissional liberal com faturamento sazonal, essa porta às vezes é a única aberta.
O ponto cego é o custo. Não existe tabela pública de taxas de financiamento direto como existe para os bancos. Cada contrato é um contrato. E é exatamente por isso que o artigo 52 do Código de Defesa do Consumidor importa aqui mais do que em qualquer outro lugar. Ele obriga o fornecedor a informar, previamente, o preço em moeda corrente, o montante dos juros de mora e a taxa efetiva anual de juros, os acréscimos legalmente previstos, o número e a periodicidade das prestações e a soma total a pagar, com e sem financiamento. O mesmo artigo limita a multa de mora a 2% do valor da prestação e assegura a liquidação antecipada com redução proporcional dos juros.
Peça esses cinco itens por escrito. Se a resposta for uma tabela de parcelas sem taxa anual e sem soma total, a negociação ainda não começou.
Para dimensionar o que está em jogo, tome o saldo de R$ 1.050.000 do nosso exemplo em um prazo de 120 meses pela Tabela Price. A 10,26% ao ano, que era a menor taxa bancária apurada em 6 de agosto de 2026, a parcela sai por R$ 13.763,83 e o total pago chega a R$ 1.651.659. Um único ponto percentual a mais ao ano leva a parcela para R$ 14.296,38 e o total para R$ 1.715.565. A diferença é de R$ 63.906 por um ponto percentual, em dez anos, sobre um único contrato.
Quando compensa: prazo curto, quem pretende quitar com a venda de outro ativo em 24 ou 36 meses, quem não tem acesso ao crédito bancário hoje e não quer perder a unidade, quem quer evitar o custo de tarifas e seguros do sistema tradicional em uma operação de poucos anos.
Quando não compensa: quem tem acesso ao crédito bancário, pretende carregar a dívida por 20 anos ou mais e vai pagar, ano após ano, uma diferença de taxa que ninguém colocou no papel.
Vale lembrar que financiamento direto e portabilidade não são incompatíveis. Muita gente usa a construtora como ponte por dois ou três anos e migra para o banco depois, com o imóvel pronto, matrícula individualizada e habite-se expedido. Essa é uma estratégia legítima, desde que o contrato original permita a quitação antecipada sem penalidade desproporcional.
A conta escondida: correção, juros embutidos e o custo do prazo
Aqui está a parte que a tabela do estande imprime em corpo 6.
As parcelas de obra são corrigidas, e o índice quase sempre é o INCC, o Índice Nacional de Custo da Construção. Em agosto de 2026, o INCC-M subiu 0,85% no mês, acima dos 0,62% de julho, e acumulava 6,56% em doze meses, segundo divulgação da FGV IBRE em 26 de agosto de 2026. É menos que os 7,49% acumulados em agosto de 2025, mas continua sendo mais do que o triplo do IGP-M, que fechou agosto de 2026 em queda de 0,22% no mês e 2,16% em doze meses.
Guarde a diferença entre esses dois índices. Ela decide quanto o seu contrato custa. O INCC corrige o que você paga durante a obra. O IGP-M ou o IPCA, conforme o contrato, costumam corrigir o saldo depois da entrega. São fases diferentes, com índices diferentes, e a maioria dos compradores só lê o primeiro.
Aplicando o INCC de 6,56% ao ano às parcelas de obra da nossa simulação, mês a mês ao longo dos 36 meses:
- No modelo tradicional, os R$ 150.000 de parcelas viram cerca de R$ 165.687. A correção custa R$ 15.687.
- No modelo de entrada parcelada, os R$ 375.000 viram cerca de R$ 414.218. A correção custa R$ 39.218.
A diferença entre os dois, R$ 23.531, é o preço do prazo. Não aparece em lugar nenhum da tabela de vendas, não é chamada de juros e não é ilegal. É simplesmente o efeito de deixar um saldo maior exposto a um índice por mais tempo.

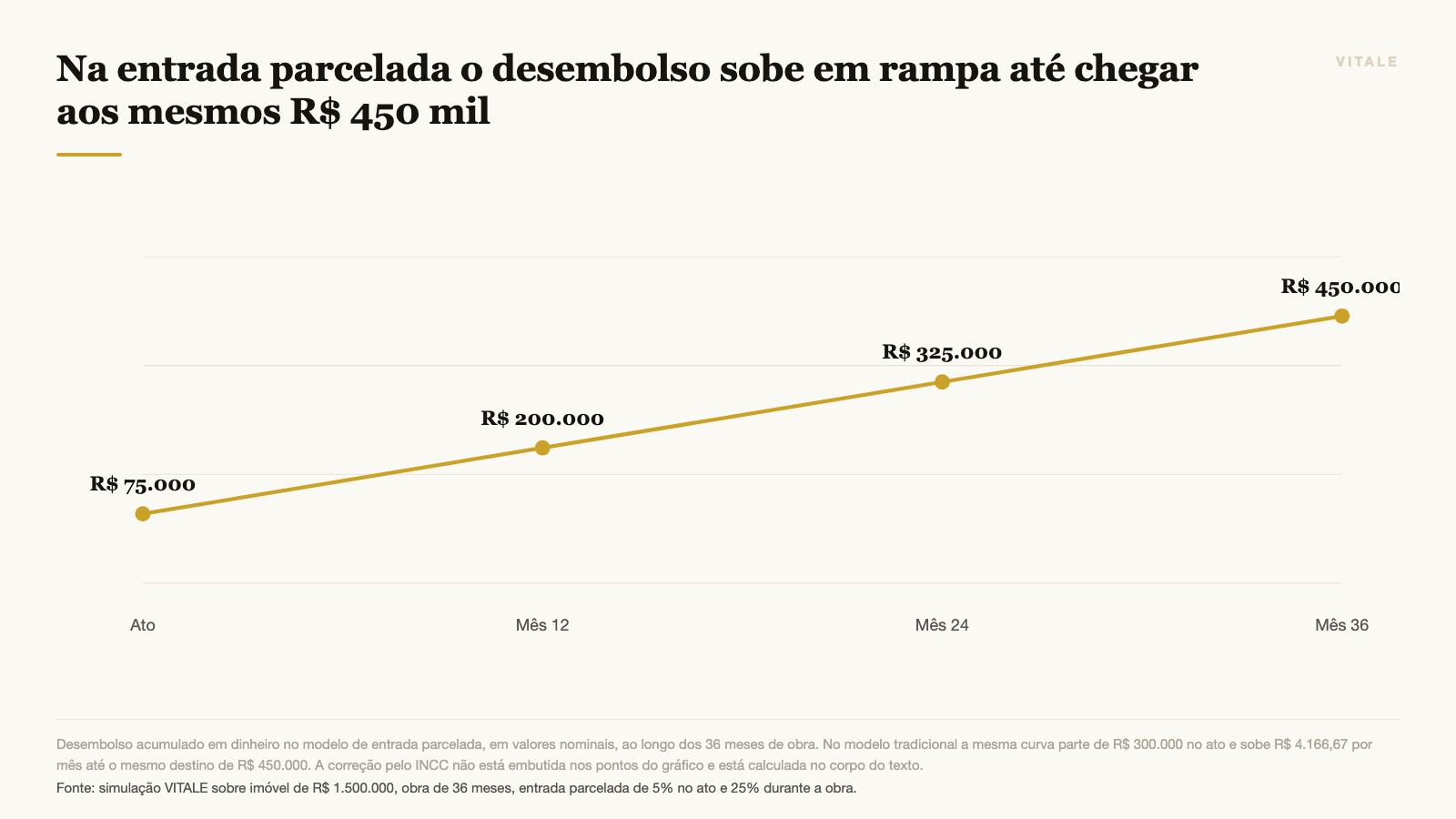

O gráfico mostra a rampa do modelo de entrada parcelada em valores nominais. Sai de R$ 75.000 no ato, passa por R$ 200.000 no mês 12, chega a R$ 325.000 no mês 24 e fecha em R$ 450.000 no mês 36. No modelo tradicional a curva começa muito mais alta, em R$ 300.000, e sobe devagar até o mesmo destino. Duas rotas, um ponto de chegada, custos de correção diferentes.
O quadro completo fica assim:
| Modelo | Dinheiro no ato | Total até as chaves, já com o INCC | Flexibilidade | Risco principal | Perfil indicado |
|---|---|---|---|---|---|
| Entrada tradicional | R$ 300.000 | R$ 465.687 | Baixa | Imobiliza caixa logo na assinatura | Quem tem liquidez e quer o menor custo de correção |
| Entrada parcelada | R$ 75.000 | R$ 489.218 | Alta | Parcela alta por 36 meses consome a renda que o banco vai avaliar na entrega | Quem tem renda mensal firme e pouco caixa disponível hoje |
| Permuta | R$ 0 em dinheiro | R$ 450.000 em imóvel entregue | Média | O valor atribuído ao bem entregue é definido pela construtora | Quem tem patrimônio imobilizado e quer trocar de ativo |
NotaTabela 3. Simulação sobre imóvel de R$ 1.500.000, obra de 36 meses, parcelas de obra corrigidas pelo INCC-M de 6,56% ao ano. O total da coluna não inclui o saldo de R$ 1.050.000 das chaves, igual nos três modelos. Fonte: simulação VITALE, com INCC-M de agosto de 2026 divulgado pela FGV IBRE.
Um alerta final sobre prazo. Obra atrasa. A Lei 13.786 de 2018 admite prazo de tolerância de até 180 dias além da data contratual, desde que previsto em cláusula expressa e destacada. Passado esse limite, o comprador passa a ter direito a multa moratória de 1% ao mês sobre os valores efetivamente pagos. Cada mês de atraso, portanto, é mais um mês de parcela de obra corrigida, e é isso que transforma um atraso "pequeno" em conta grande.
O que exigir por escrito antes de assinar qualquer condição especial

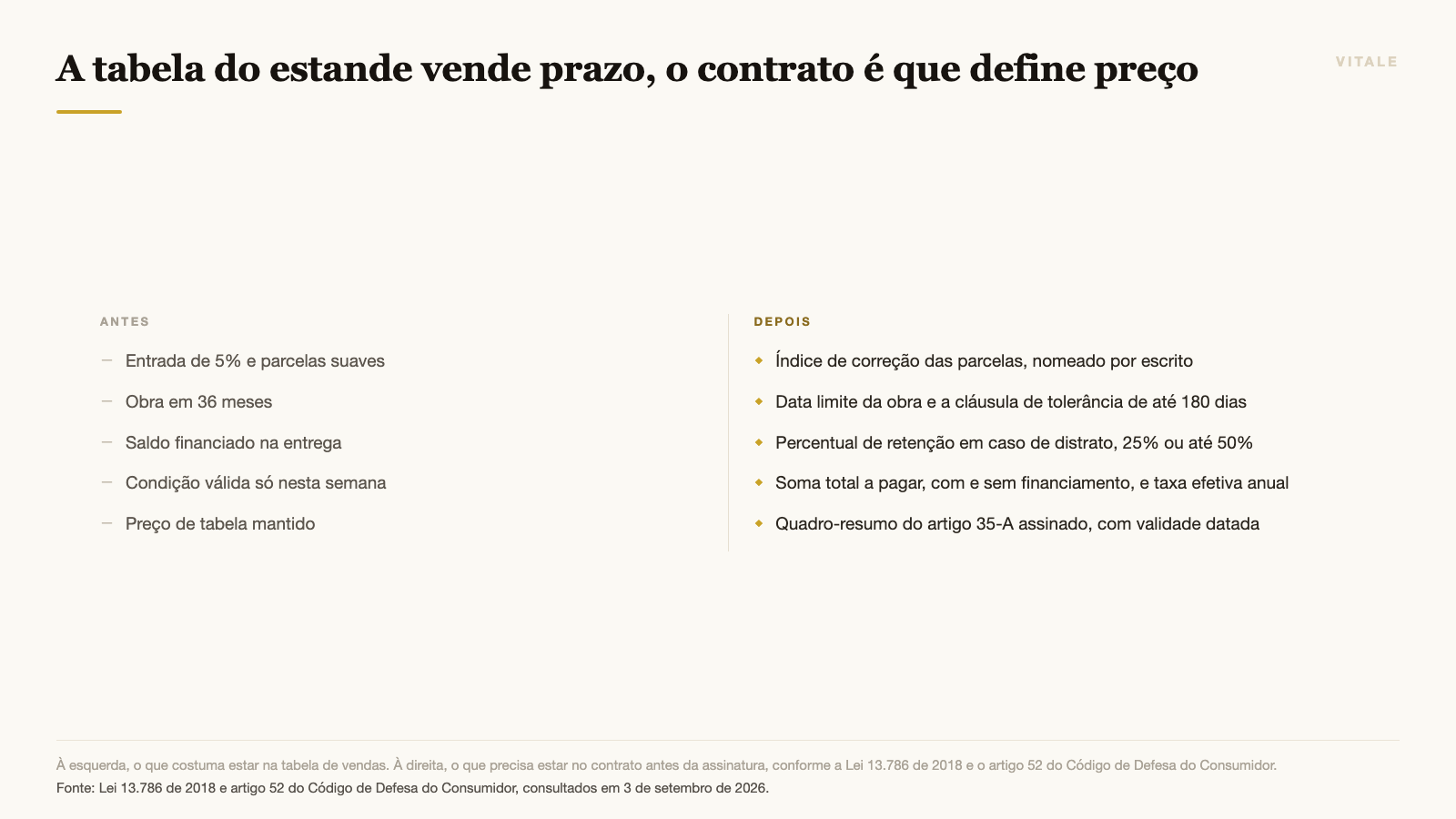

Condição especial boa aguenta ser escrita. Condição especial ruim só existe na conversa. Leve esta lista para o estande:
- O quadro-resumo do artigo 35-A da Lei 13.786 de 2018, assinado, com todas as informações essenciais destacadas antes do corpo do contrato.
- O índice de correção das parcelas de obra, nomeado, com a periodicidade de aplicação e a data-base. Se estiver escrito apenas "índice do setor", não assine.
- O índice de correção do saldo devedor depois da entrega, que costuma ser diferente do anterior.
- A soma total a pagar, com e sem financiamento, e a taxa efetiva anual, conforme o artigo 52 do Código de Defesa do Consumidor.
- O percentual de retenção em caso de distrato. A regra geral limita a retenção a 25% dos valores pagos. Em incorporação submetida a patrimônio de afetação devidamente averbado na matrícula, a lei admite retenção de até 50%. Não são a mesma coisa e a diferença é enorme.
- O prazo de devolução em caso de distrato. Na regra geral, até 180 dias do desfazimento. No patrimônio de afetação, em até 30 dias após a expedição do habite-se, o que pode significar esperar a obra inteira para receber de volta.
- A data limite da obra e a cláusula de tolerância, com a multa de 1% ao mês em caso de atraso além dos 180 dias.
- A condição de quitação antecipada, com a redução proporcional dos juros assegurada pelo Código de Defesa do Consumidor.
- O laudo ou o critério de avaliação do imóvel dado em permuta, com o valor atribuído em número, e não em percentual do negócio.
- A validade da condição especial, com data. Toda condição tem prazo. Um prazo escrito protege os dois lados.
Uma última observação de método. Condição de pagamento não é o primeiro filtro de uma compra, é o último. Antes dela vêm a localização, a incorporadora, a matrícula, o registro da incorporação, a metragem real e a liquidez futura da unidade. Uma condição excelente em um imóvel errado continua sendo um imóvel errado, agora parcelado. A VITALE não vende imóveis, constrói legados, e legado se constrói escolhendo primeiro o ativo e negociando depois o fluxo.
Perguntas frequentes
Notaeste conteúdo tem caráter informativo e não constitui consultoria jurídica, tributária ou financeira. As simulações apresentadas usam premissas declaradas e servem para ilustrar a mecânica de cada modelo, não para prever resultado de negociação. Condições comerciais, índices de correção e cláusulas contratuais variam por empreendimento e por incorporadora. Consulte o seu advogado e o seu contador antes de assinar. VITALE Investimentos Imobiliários, CRECI/MT 10.816-J.
