Comprar o lote é a parte fácil. Este guia mostra as três estruturas possíveis de crédito para terreno e obra, o checklist documental em ordem e o mês exato em que o caixa da construção costuma apertar.
O lote está comprado. O projeto passou pela comissão de obras do condomínio. E então chega a pergunta que trava tudo: de onde sai o dinheiro da construção?
Quase toda família que senta com a nossa curadoria chega com a conta pela metade. Somou o valor do terreno, multiplicou a metragem por um custo por metro quadrado que ouviu de alguém e parou por ali. Falta o resto, e o resto costuma ser grande.
Este texto é sobre o resto. Sobre como funciona o crédito que junta terreno e obra, o que o banco exige antes de liberar o primeiro real, quando o dinheiro entra de fato na conta e por que o caixa aperta justamente no meio da obra.
- As três formas de estruturar o crédito de terreno mais obra e quando cada uma faz sentido
- Como funciona a liberação por medição e por que ela sempre chega depois do gasto
- O checklist documental em ordem cronológica, com o responsável por cada item
- Quanto o banco financia de verdade sobre o custo total do projeto
- Os itens que quase nunca entram no orçamento aprovado e derrubam o planejamento
- O que muda no cenário de 2026, com Selic alta e teto do SFH ampliado
A pergunta que todo comprador de lote faz e quase ninguém responde direito
A pergunta costuma sair assim: o banco financia a construção? A resposta curta é sim. A resposta útil é mais longa.
A CAIXA mantém a linha de construção em terreno próprio, com financiamento de até 80% do custo da construção, prazo de até 35 anos, possibilidade de uso do FGTS e garantia por alienação fiduciária do próprio imóvel, conforme as condições publicadas pelo banco. As taxas partem de 11,19% ao ano mais TR para clientes com relacionamento.
O que confunde é o desenho do dinheiro. No financiamento de um imóvel pronto, o vendedor recebe à vista e você passa a dever ao banco. Na construção, ninguém recebe à vista. O banco libera em parcelas, contra obra já executada e vistoriada.
O cenário de 2026 muda o peso dessa conta. A Selic está em 14% ao ano após a reunião do Copom de agosto, e o teto de avaliação do Sistema Financeiro da Habitação subiu para R$ 2,25 milhões com a Resolução CMN 5.255, de outubro de 2025. Isso coloca boa parte das residências de condomínio fechado de Cuiabá e Várzea Grande dentro das taxas reguladas, o que antes não acontecia.
Quem ainda está decidindo entre comprar pronto e levantar do zero encontra a comparação completa em lote, casa pronta ou construir.

As três estruturas possíveis: crédito único, crédito em duas pontas e capital próprio com reforço
A primeira estrutura é o crédito único. O banco financia a aquisição do terreno e a construção dentro de um mesmo contrato, com uma garantia só e um único fluxo de liberação. É a estrutura mais limpa e a mais exigente: o lote precisa estar regularizado, com matrícula individualizada e projeto aprovado antes da assinatura.
A segunda é o crédito em duas pontas. O terreno é adquirido com recursos próprios ou com um crédito específico, e a obra entra depois, na linha de construção em terreno próprio. Aqui o lote funciona como contrapartida, ou seja, como a parte que o comprador coloca do próprio bolso. Quando o terreno representa uma fatia relevante do valor total do projeto, essa contrapartida costuma cobrir boa parte da exigência de recursos próprios.
A terceira é o capital próprio com reforço de crédito. A família toca a obra com recursos próprios e aciona o banco apenas no trecho final, ou já com a casa pronta, dando o imóvel em garantia para recompor o caixa. É a estrutura mais flexível no dia a dia da obra e a mais cara em custo de oportunidade, porque exige liquidez parada.
Não existe estrutura melhor no abstrato. Existe a que conversa com a sua liquidez e com o valor final do projeto. Acima do teto do SFH, a operação migra para o Sistema de Financiamento Imobiliário, com taxas livres e condições negociadas caso a caso.
Como funciona a liberação por medição e por que o cronograma físico manda no financeiro
Liberação por medição significa que o banco paga contra obra feita, nunca contra obra prometida. Um engenheiro credenciado visita o canteiro, mede o percentual executado de cada etapa e informa ao banco. Só então o valor correspondente entra na conta.
O Bradesco descreve o mecanismo com clareza na sua linha de construção: os recursos são liberados mensalmente após a medição da obra por engenheiro credenciado e a apresentação da documentação obrigatória, na proporção em que as etapas são executadas. A lógica é a mesma nos demais bancos.
A consequência prática é dura e pouco comentada. Você paga o fornecedor antes, o engenheiro mede depois, o banco analisa depois e o crédito cai depois disso tudo. Entre executar e receber existe uma defasagem de semanas. Multiplique isso por dezoito meses de obra e você tem um problema de caixa, não de crédito.

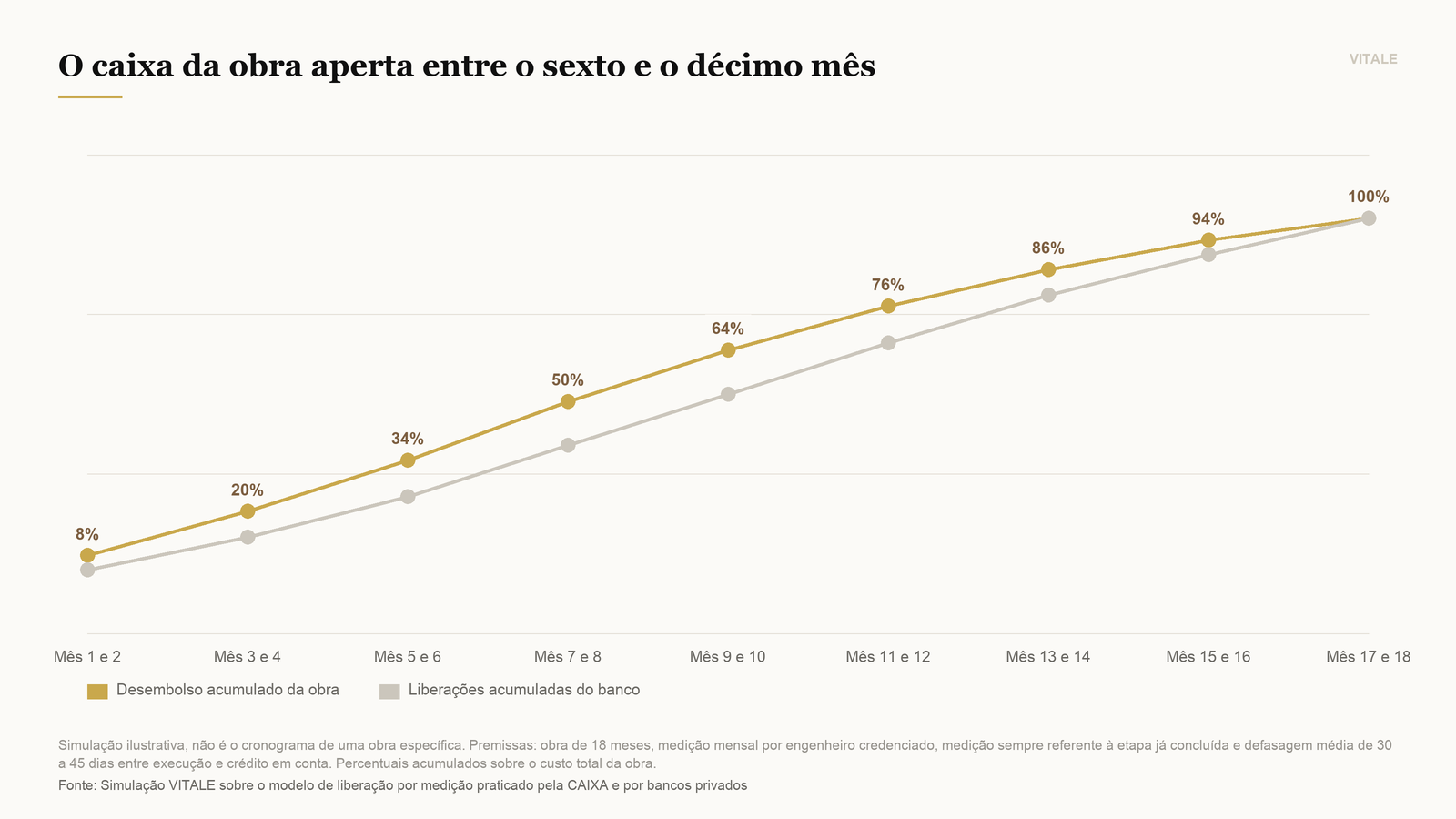

Esse é o vale que aparece por volta do sexto mês e só se fecha perto do décimo. Nesse trecho, estrutura, alvenaria e instalações consomem muito dinheiro e ainda não entregaram etapas suficientes para destravar as liberações maiores. É onde a maioria das obras trava, e quase sempre por falta de reserva, não por falta de contrato. Quem quiser entender os outros atritos dessa fase encontra o mapa em o que ninguém te conta antes de construir uma casa em condomínio fechado.

Notaos percentuais acima são de uma simulação ilustrativa, não de uma obra específica. Premissas declaradas: obra de 18 meses, medição mensal por engenheiro credenciado, medição sempre referente à etapa já concluída e defasagem média de 30 a 45 dias entre execução e crédito em conta.
Documentos e exigências: projeto aprovado, ART, cronograma e habite-se
Antes de qualquer conversa sobre taxa, o banco quer ver documento. E a ordem importa: cada peça depende da anterior, e uma pendência no começo empurra todo o cronograma financeiro para a frente.
A peça técnica central é a anotação de responsabilidade técnica. A Lei 6.496, de 1977 tornou obrigatória a ART para todo contrato de execução de obra ou prestação de serviço de engenharia, registrada no CREA. Quando o responsável é arquiteto, o equivalente é o RRT, registrado no CAU. Sem esse documento, não há alvará, não há vistoria e não há liberação.
Ao lado dela vêm o projeto aprovado na prefeitura, o aval da comissão de obras do condomínio, o orçamento detalhado e o cronograma de execução. O cronograma não é burocracia: ele vira o contrato de liberação, e cada etapa descrita ali define quanto o banco paga e quando.
O fim da história é o Habite-se e a averbação da construção na matrícula. Enquanto isso não acontece, a garantia do banco continua sendo um terreno com uma obra em cima.
| Momento | Documento | Responsável |
|---|---|---|
| Antes da compra do lote | Matrícula atualizada e certidões do vendedor | Comprador, com apoio da corretora |
| Antes da compra do lote | Convenção do condomínio e regras de construção | Condomínio |
| Etapa 1 | Projeto arquitetônico e projetos complementares | Arquiteto e engenheiros |
| Etapa 2 | Aprovação do projeto pela comissão de obras | Condomínio |
| Etapa 3 | Alvará de construção na prefeitura | Responsável técnico |
| Etapa 4 | ART no CREA ou RRT no CAU | Engenheiro ou arquiteto |
| Etapa 5 | Orçamento detalhado e cronograma de execução | Responsável técnico |
| Etapa 6 | Análise de crédito e avaliação da garantia | Banco |
| Etapa 7 | Contrato assinado e registrado na matrícula | Cartório de registro de imóveis |
| Durante a obra | Medições, notas fiscais e comprovação de etapas | Comprador e responsável técnico |
| Ao final | Habite-se e averbação da construção | Prefeitura e cartório |
A escolha do lote antecede tudo isso e condiciona metade do orçamento. Declividade, formato e orientação solar mudam o custo de fundação e de movimentação de terra antes mesmo do primeiro projeto. Os critérios estão reunidos em como escolher o lote ideal dentro de um condomínio fechado.
Quanto o banco financia de verdade sobre o custo total do projeto
Até 80% do custo da construção não é o mesmo que até 80% do custo do projeto. A diferença entre essas duas frases é a origem da maior parte das frustrações que vemos.
O banco financia sobre o orçamento que o engenheiro apresentou e que a área técnica aprovou. Esse orçamento cobre a obra: fundação, estrutura, alvenaria, cobertura, instalações, revestimentos e acabamentos previstos em memorial. Fora dele ficam o terreno, quando já foi comprado, e uma lista comprida de itens que a família enxerga como parte da casa e o banco enxerga como outra coisa.

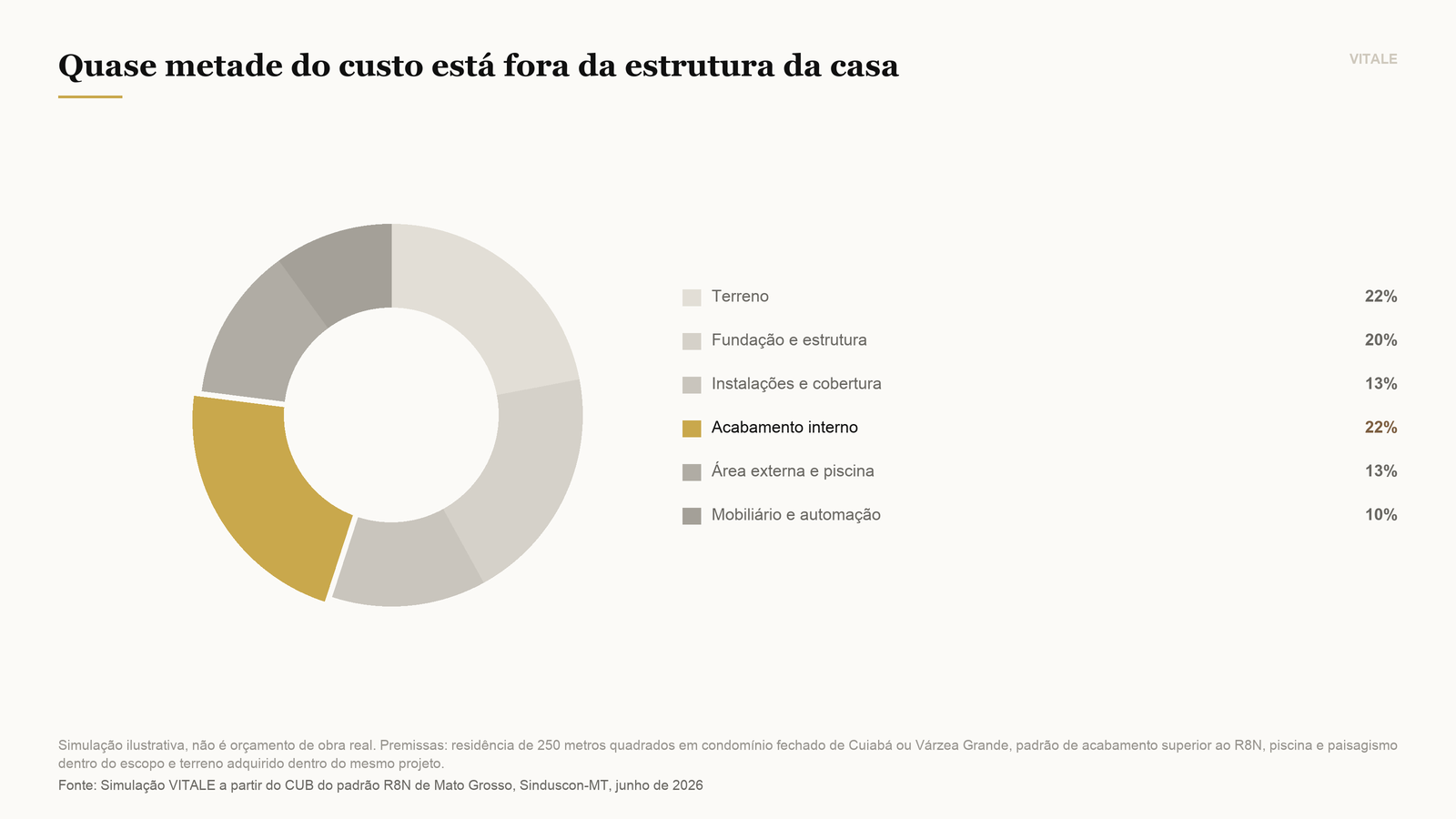

Some ainda a corrosão do tempo. O INCC, índice de custo da construção calculado pela FGV, acumulou alta de 6,40% em doze meses até julho de 2026, puxada sobretudo por mão de obra, que subiu 0,93% só naquele mês. Em Mato Grosso, o CUB do padrão residencial R8N fechou junho de 2026 em R$ 3.200,19 por metro quadrado, com alta de 4,77% em doze meses, segundo apuração do Sinduscon-MT.
Guarde esses dois números com cuidado. O CUB mede um padrão de referência, não uma casa de condomínio fechado com pé direito duplo e esquadria de alto desempenho. Um projeto de curadoria roda em outro patamar, e o orçamento precisa nascer do memorial descritivo real, não de um índice.

Notacomposição de uma simulação ilustrativa, não de um orçamento real. Premissas declaradas: residência de 250 metros quadrados em condomínio fechado de Cuiabá ou Várzea Grande, padrão de acabamento superior ao R8N, piscina e paisagismo dentro do escopo, terreno adquirido no mesmo projeto.
O erro clássico: subestimar acabamento, paisagismo, automação e piscina
A estrutura é previsível. Concreto, aço e alvenaria têm preço de mercado e pouca margem de surpresa. O que estoura o orçamento vem depois, quando a casa começa a virar casa.
Acabamento é o primeiro. Porcelanato de grande formato, marcenaria sob medida, pedra natural, esquadria de alto desempenho e iluminação técnica não entram na média de nenhum índice. Cada decisão de acabamento é tomada no meio da obra, quando o entusiasmo está alto e a reserva está baixa.
Depois vêm os quatro itens que quase sempre ficam de fora do orçamento aprovado pelo banco: paisagismo, piscina, automação e mobiliário. São itens de valor alto, executados no fim do cronograma, muitas vezes por fornecedores que trabalham fora do contrato principal da obra. O banco não financia o que não está no memorial que ele aprovou.
Há ainda o custo que ninguém fotografa: taxa de obra do condomínio, consumo de água e energia do canteiro, seguro, ART, taxas municipais, ligações definitivas e a mudança. Isoladamente, nenhum assusta. Somados, comem a reserva que deveria proteger o vale do sexto ao décimo mês.
A regra de bolso da VITALE: antes de assinar qualquer contrato de crédito, separe uma reserva livre equivalente a pelo menos um trimestre de desembolso de obra, fora do financiamento e fora do orçamento aprovado. Ela não existe para cobrir imprevisto de projeto. Ela existe para atravessar a defasagem entre o que você paga e o que o banco libera, que é o único risco absolutamente certo de toda obra financiada.
Perguntas frequentes
A VITALE acompanha famílias que estão levantando casas em condomínios fechados de Cuiabá e Várzea Grande há mais de uma década. O que aprendemos nesse tempo é simples: obra bem financiada não é a que consegue a menor taxa, é a que chega ao Habite-se sem que ninguém precise vender nada às pressas para terminar.
Por isso a nossa curadoria começa antes do crédito. Começa no lote, no projeto e no orçamento, porque é ali que a conta do financiamento é ganha ou perdida.
Se você comprou um lote em condomínio fechado e quer montar a estrutura de crédito antes de abrir o canteiro, converse com a curadoria VITALE. Ouvimos o seu projeto, mapeamos as estruturas possíveis e apontamos onde o seu caixa vai apertar, com tempo de resolver.
