Quase nenhuma obra de alto padrão termina no valor combinado no começo, e o motivo raramente é má fé. São sete variáveis que ficam fora da conta inicial e voltam depois, quando recuar já custa caro.
Existe um número que quase toda família guarda na cabeça antes de construir. Ele nasceu de uma conversa rápida, de uma referência de amigo ou de uma estimativa por metro quadrado feita de cabeça. É um número confortável. E quase nunca é o número final.
O estouro de orçamento raramente é fruto de má fé. Ele é fruto de silêncio. Sete variáveis ficam de fora da conta inicial porque, quando a conta foi feita, ninguém tinha as respostas ainda. Elas não desaparecem: voltam uma por uma, quando a obra já começou e recuar custa caro.
Este texto não existe para assustar quem quer construir. Existe para o oposto: mostrar onde o dinheiro escapa, para que a decisão seja tomada com o número inteiro sobre a mesa.
- Por que o orçamento inicial é estimativa e não compromisso
- As sete variáveis que mais empurram o custo de uma obra de alto padrão
- Quanto o custo oficial de construir subiu em Mato Grosso em doze meses
- O que é BDI, o que é reserva técnica e por que ambos precisam estar escritos
- O que exigir do projeto antes de assinar o contrato de construção
- Como comparar propostas sem cair na armadilha do menor preço

O orçamento inicial é uma promessa, não um número
Todo orçamento responde ao nível de informação disponível. Enquanto o projeto é um desejo, o orçamento é estimativa. Quando o projeto vira detalhe executivo, o orçamento vira preço. Confundir os dois origina quase todo desencontro entre o que foi dito no começo e o que foi pago no fim.
O caminho mais comum é multiplicar a área desejada por um valor de metro quadrado ouvido em algum lugar. O problema é que esse valor descreve uma casa média, não a sua. Segundo o SINAPI, do IBGE, o custo médio da construção em Mato Grosso em julho de 2026 ficou em R$ 2.064,68 por metro quadrado, acima da média nacional de R$ 1.985,10. Esse índice acompanha um projeto residencial de referência e serve para medir tendência, não para precificar alto padrão.

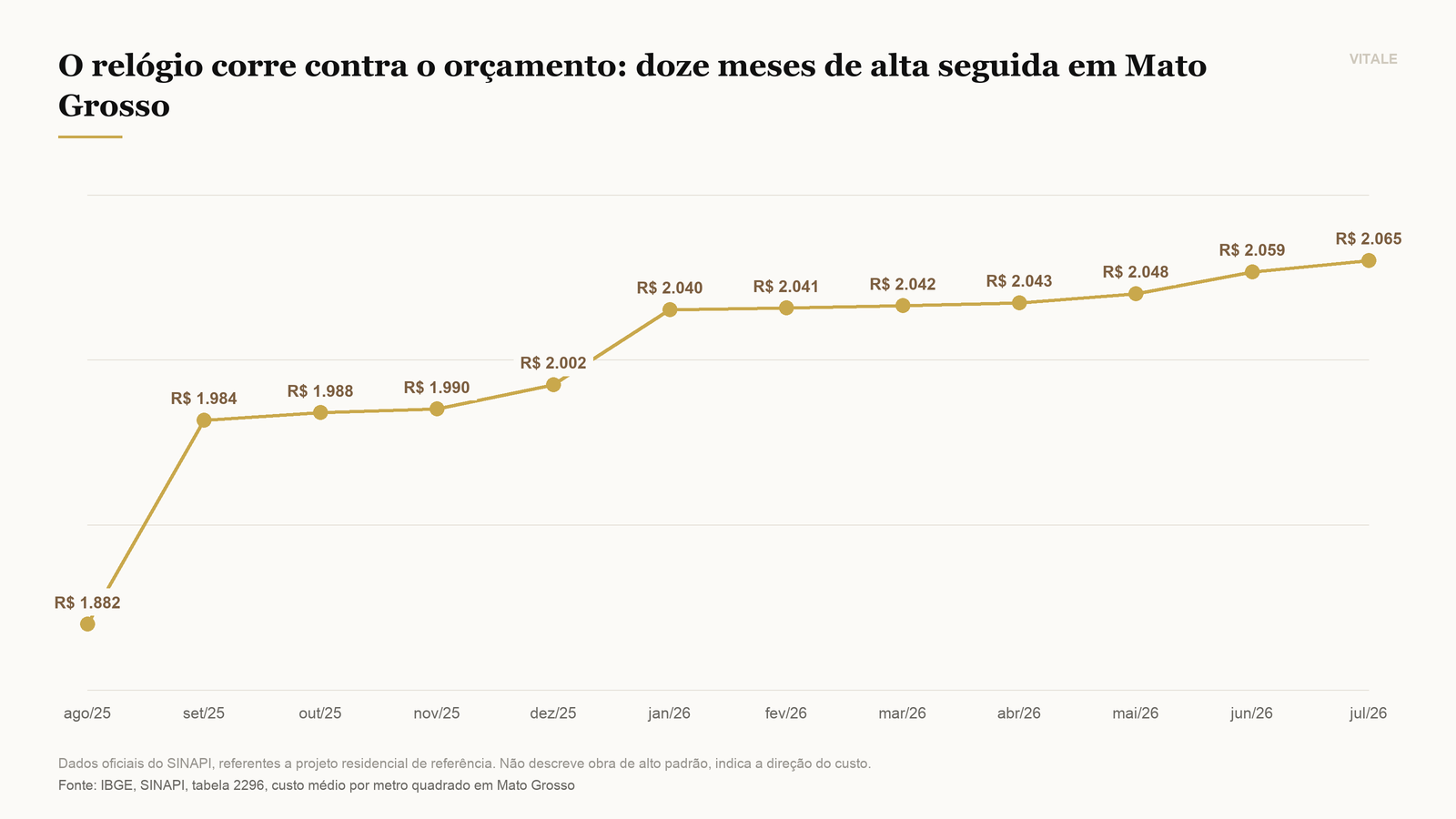

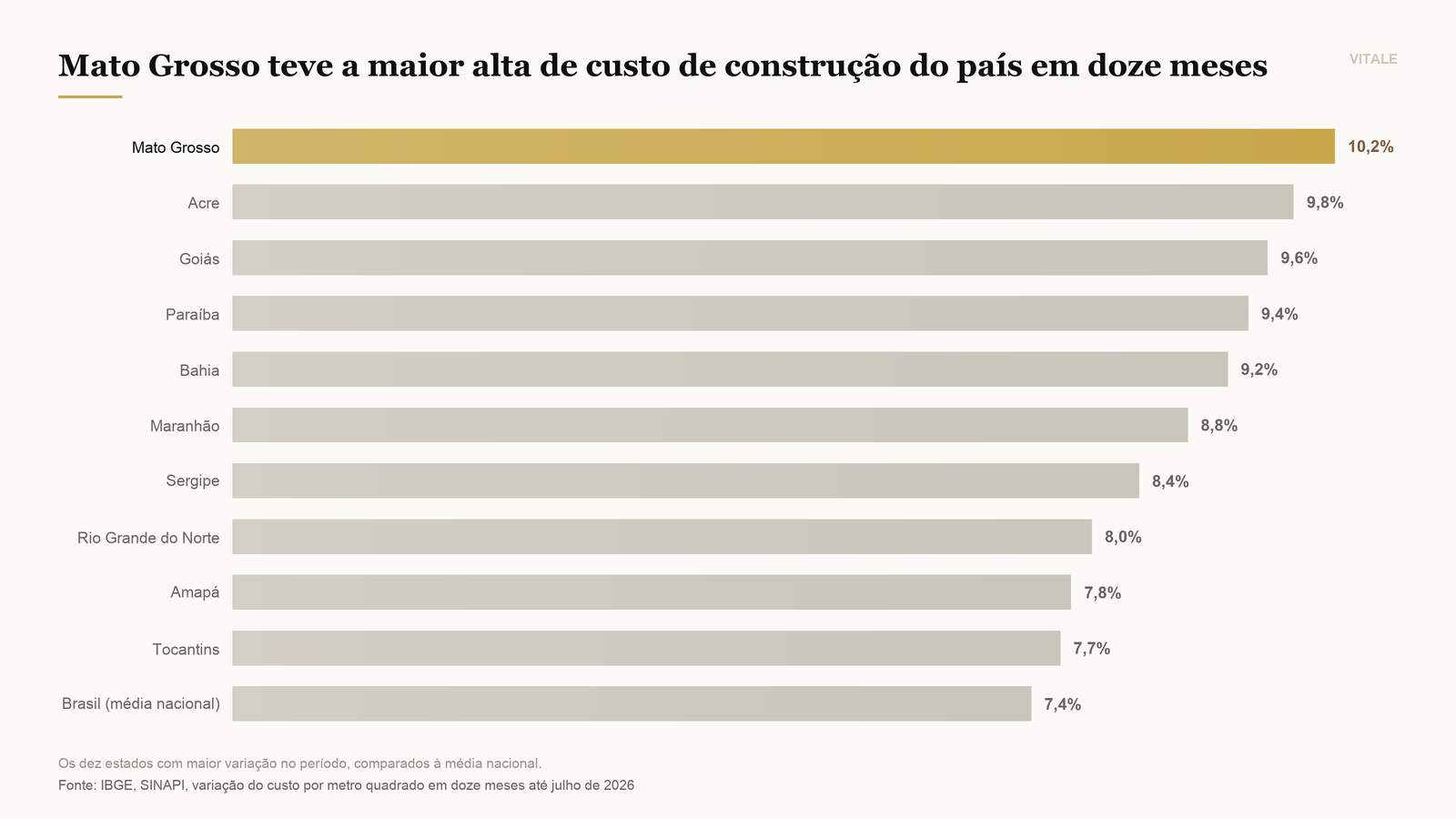

E a tendência importa. Em doze meses, o custo de construir em Mato Grosso subiu 10,21%, a maior alta entre todos os estados brasileiros no período, contra 7,40% na média do país. Um orçamento feito há um ano e guardado na gaveta já não descreve a mesma obra.

| Referência de julho de 2026 | Mato Grosso | Brasil |
|---|---|---|
| Custo médio por metro quadrado | R$ 2.064,68 | R$ 1.985,10 |

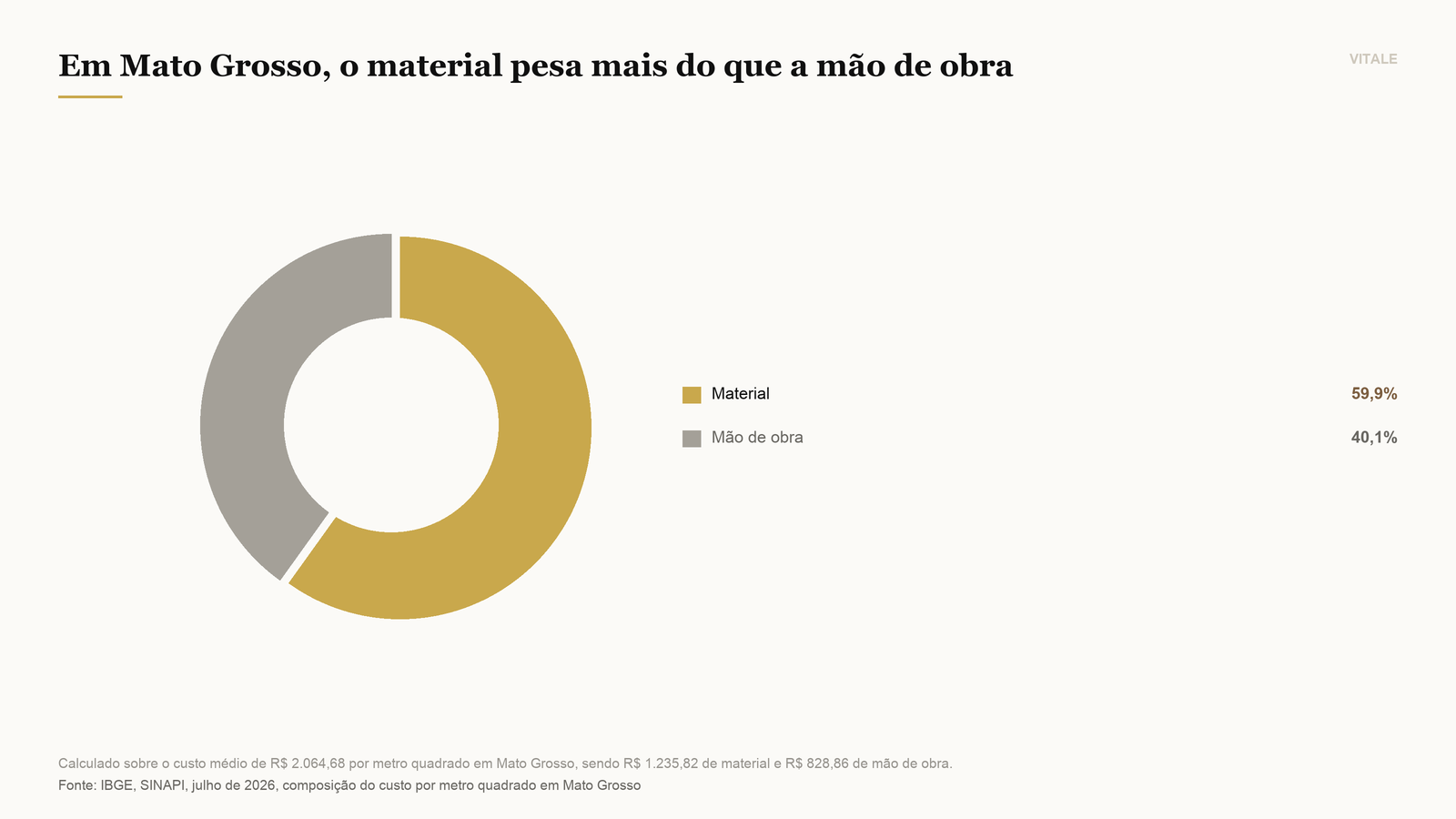

| Parcela de material | R$ 1.235,82 | R$ 1.120,13 |
| Parcela de mão de obra | R$ 828,86 | R$ 864,97 |
| Variação em doze meses | 10,21% | 7,40% |
Notadados do SINAPI, pesquisa oficial do IBGE, referentes a um projeto residencial de referência. Obras de alto padrão trabalham com especificações superiores e não são descritas por esse índice, que indica direção de custo e não preço de projeto.
Quem ainda decide entre erguer do zero ou comprar algo pronto encontra o outro lado da conta em lote, casa pronta ou construir.
Variável um: o projeto executivo incompleto
A diferença entre anteprojeto e projeto executivo é saber como a casa vai parecer contra saber como ela vai ser feita. O anteprojeto define volumetria, áreas e distribuição. O executivo define o detalhe: bitola, traço, altura de ponto, caminho de tubulação, especificação de esquadria.
Orçar sobre anteprojeto significa orçar sobre suposição. Cada item não resolvido no papel será resolvido no canteiro, sob pressão de cronograma, com a obra parada e uma única alternativa viável, que é a mais rápida. Raramente a mais rápida é a mais barata.
Existe ainda a compatibilização, a checagem cruzada entre arquitetura, estrutura, hidráulica, elétrica e climatização. Sem ela, viga e duto disputam o mesmo espaço, e essa disputa vira furo em estrutura pronta, forro rebaixado onde não deveria e retrabalho que ninguém orçou.
Projeto bem feito não é despesa de vaidade, é instrumento de controle de custo, como detalhamos em o valor de um projeto assinado.
Variável dois: o padrão de acabamento escolhido depois do orçamento
Acabamento é a variável de maior amplitude de toda a obra. Duas casas com a mesma planta, a mesma estrutura e o mesmo terreno terminam em patamares de custo muito diferentes apenas pelo que foi escolhido nos últimos meses.
O erro clássico é aceitar a chamada verba de acabamento, um valor genérico reservado para revestimentos, louças, metais e marcenaria. Verba não é especificação. Quando a família visita o showroom e se apaixona por uma pedra natural, a verba já foi gasta no papel e a diferença vira aditivo.
A alternativa é o caderno de especificações: marca, modelo, referência e quantidade de cada item, fechado antes da assinatura. Ele transforma gosto em número. Observe também prazo de entrega e exposição ao câmbio nos importados, tema de os materiais mais desejados no alto padrão.

Variável três: terreno, topografia e fundação
O terreno mais barato costuma ser o que exige mais obra antes da obra. Desnível pede corte, aterro compactado e muro de arrimo. Solo de baixa resistência pede fundação profunda no lugar de sapata. Rocha pede escavação mecanizada. Nada disso aparece na escritura.
A ferramenta que responde a essa pergunta é a sondagem do solo, feita antes de fechar o valor da fundação. Ela custa uma fração do que custa descobrir a resposta com a retroescavadeira já contratada. Sem sondagem, o item fundação do orçamento é um palpite técnico.
Some a isso as regras do lugar. Taxa de ocupação, recuos e o padrão construtivo exigido por certos condomínios mudam solução estrutural e prazo. Regra descoberta tarde vira projeto refeito.
Variável quatro: área externa, piscina e paisagismo
A conta inicial quase sempre cobre apenas a área construída coberta. A vida acontece do lado de fora. Deck, área gourmet, pergolado, calçada, muro, portão automatizado e guarita não estão naquele metro quadrado multiplicado no começo.
A piscina merece linha própria. Ela não é só o espelho de água: é estrutura, impermeabilização, casa de máquinas, filtragem, aquecimento, iluminação, borda e tratamento do entorno. Cada escolha dessas tem faixa de preço própria.
O paisagismo tem uma particularidade cruel. Jardim maduro custa muito mais do que jardim novo, porque árvore adulta é transporte, guindaste e risco. Quem quer a foto do dia da entrega precisa reservar isso desde o início, junto com drenagem e irrigação.
Variável cinco: automação, climatização e infraestrutura invisível
Existe uma categoria de custo que só pode ser executada antes do reboco: a infraestrutura que passa dentro da parede. Cabeamento estruturado, dutos de climatização, tubulação de água quente, espera para energia solar, ponto de carregador veicular, som distribuído e segurança eletrônica.
Se essa infraestrutura não foi prevista, ela não some. Reaparece depois como quebra de parede, forro refeito e piso reassentado, a um custo múltiplo do que teria sido na fase certa. É o item que mais penaliza quem economizou no projeto.
Climatização é o exemplo mais frequente. Um sistema com dutos exige pé direito, forro e projeto estrutural pensados desde o começo. Decidido no meio da obra, ele rouba altura de ambientes já construídos ou simplesmente deixa de ser viável.
Variável seis: prazo, administração e o custo do tempo
Obra tem custo por mês, mesmo quando pouco acontece. Equipe administrativa, engenheiro responsável, canteiro, energia, segurança e locação de equipamento seguem correndo. Cada mês de atraso é uma parcela que não estava no cronograma financeiro.
Esse é o momento de entender o BDI, sigla de Benefícios e Despesas Indiretas. É o percentual que a construtora aplica sobre o custo direto para cobrir administração, tributos, risco e lucro. Ele é legítimo. O que não é aceitável é vir diluído no preço, porque sem essa separação nenhuma comparação é possível.
Há ainda o reajuste. Contratos de construção costumam ser corrigidos por índices setoriais, como o INCC, publicado mensalmente pela FGV, ou o CUB, dos sindicatos da construção. O ponto não é escolher o melhor, é ter um índice nomeado no contrato, com periodicidade e base de cálculo. Quanto mais longa a obra, mais ela caminha dentro da curva de custo do setor. E em Mato Grosso essa curva foi a mais inclinada do país no último ano.

Variável sete: retrabalho e troca de fornecedor no meio do caminho
Mudar de ideia custa proporcionalmente ao quanto já foi executado. Deslocar uma parede no papel é gratuito. Deslocar a mesma parede depois da laje envolve demolição, entulho, reforço estrutural, refazimento de instalação e atraso em todas as etapas seguintes.
A troca de construtora no meio da obra é a versão mais cara desse mesmo problema. A garantia se fragmenta, ninguém assume o que veio antes, é preciso medir tudo o que já foi executado e surge um novo custo de mobilização de canteiro. Quem entra depois orça o risco de herdar serviço alheio.
Por isso a diligência sobre quem vai construir pesa tanto quanto a diligência sobre o terreno. Verifique registro no CREA ou no CAU, obras entregues e disposição para apresentar orçamento analítico. Construtora que se recusa a abrir a planilha item a item está dizendo algo.
O método para blindar o orçamento antes da primeira concretagem
Blindar orçamento não é conseguir preço menor. É reduzir as perguntas em aberto antes de assinar. Cada pergunta respondida no papel é uma variável que deixa de virar aditivo.
- Feche o projeto executivo compatibilizado antes de pedir preço a qualquer construtora
- Contrate a sondagem do solo antes de fechar o valor da fundação
- Monte o caderno de especificações com marca, modelo e referência de cada item
- Exija orçamento analítico por serviço, nunca valor fechado por metro quadrado
- Peça o BDI declarado à parte, com a lista do que ele cobre
- Nomeie no contrato o índice de reajuste, a periodicidade e a base de cálculo
- Amarre o pagamento a um cronograma físico financeiro com medição por etapa
- Separe a reserva técnica no início e mantenha essa verba intocada
- Considere um gerenciamento independente da construtora, que responda a você
| Etapa do projeto | O que já está definido | Reserva técnica indicada |
|---|---|---|
| Estudo preliminar | Programa de necessidades e volumetria | A maior de todas, o custo ainda é estimativa |
| Anteprojeto aprovado | Áreas, layout e pé direito | Alta, faltam estrutura e instalações |
| Executivo compatibilizado | Detalhamento e quantitativos | Moderada, o risco migra para o terreno |
| Sondagem e fundação definidas | Solução de fundação e contenção | Menor, a maior incógnita saiu da conta |
| Especificações fechadas | Marca e modelo de cada acabamento | Mínima, resta prazo, câmbio e mudança de ideia |
Notaa tabela indica a direção do risco ao longo do projeto, com base na prática de acompanhamento de obras e nas conversas da curadoria VITALE com engenheiros e arquitetos parceiros. Não publicamos um percentual universal de reserva técnica: ele depende do terreno, do padrão e do detalhamento, e deve ser dimensionado com o profissional habilitado responsável pela obra.
A regra de bolso da VITALE: o orçamento só vira número quando o projeto vira detalhe. Enquanto existir uma linha do caderno de especificações escrita como "a definir", o valor que você tem na mão é uma estimativa vestida de contrato. Antes de assinar, conte quantos "a definir" ainda restam. Eles são o tamanho real do seu risco.
Perguntas frequentes
A VITALE acompanha famílias que constroem em Cuiabá e Várzea Grande desde a escolha do terreno até a entrega das chaves. Nossa função não é vender uma obra, é garantir que a decisão seja tomada com informação completa: o que o terreno esconde, o que o projeto ainda não respondeu e o que o contrato precisa dizer antes de ser assinado. Casa boa termina sem surpresa e atravessa gerações.
Se você está avaliando construir, converse com a curadoria VITALE antes de fechar o orçamento. Revisamos o que já está definido, apontamos as variáveis em aberto e apresentamos profissionais que trabalham com orçamento analítico. Sem pressa.
- Lote, casa pronta ou construir: o que faz mais sentido para você
- Os materiais mais desejados no alto padrão atualmente
- O valor de um projeto assinado por arquitetura
Notaeste conteúdo tem caráter informativo e não substitui análise técnica, jurídica ou financeira individual. Orçamento, contrato de construção, índice de reajuste e dimensionamento de reserva técnica devem ser validados com engenheiro, arquiteto e advogado habilitados para o seu caso concreto.
